热烈庆祝广电全媒体中心项目底板浇筑完毕

点击次数:admin  更新时间:2023-06-02 10:17

喜报频传!

广电全媒体中心项目底板浇筑完成

项目取得圆满成功

采用悬挂式地下连续墙+CSM落底止水帷幕支护形式


图片1.png项目简介

项目位于江汉区中央商务区东北角

基坑周长590m,基坑面积约25000m²

较大开挖深度20.55m

采用CSM落底止水帷幕

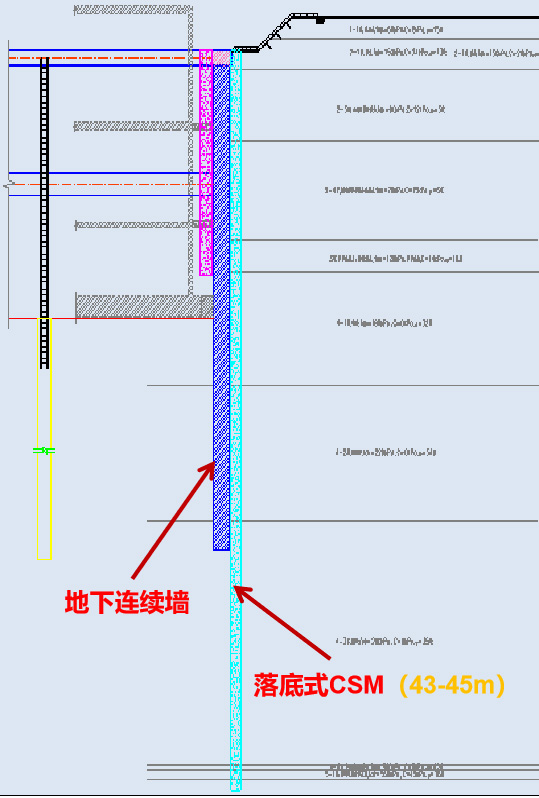

图1:基坑支护平面图


图1:基坑支护剖面图

图片2.png项目亮点一:临近地铁,基坑沉降要求严格

项目紧邻轨道交通2号、3号线(53.1米)

优秀的止水帷幕成功隔绝坑内外水联系

项目采用全自动化实时监测

沉降量、变化速率均在报警值范围内

为轨道交通安全保驾护航


图3:周边环境图

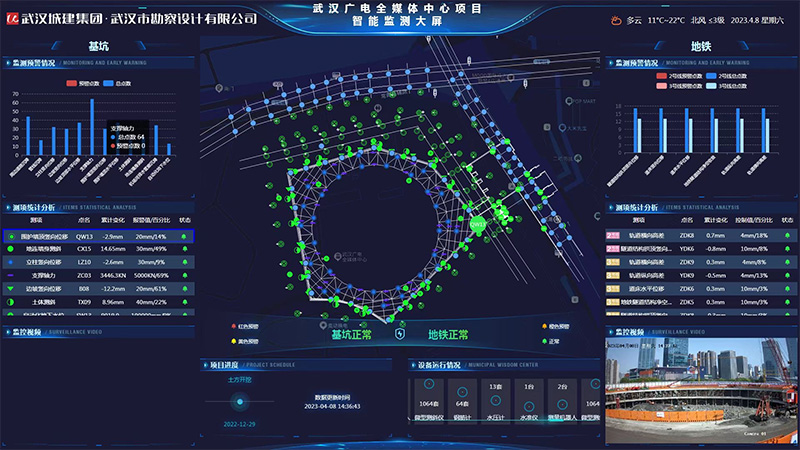

图4:全自动监测

图片3.png项目亮点二:连通试验

在基坑开挖前进行连通试验

分三个降深抽水/恢复

开挖前了解基坑降排水能力

基坑总出水量242m³/h

帷幕止水效果获得专家一致好评与认可

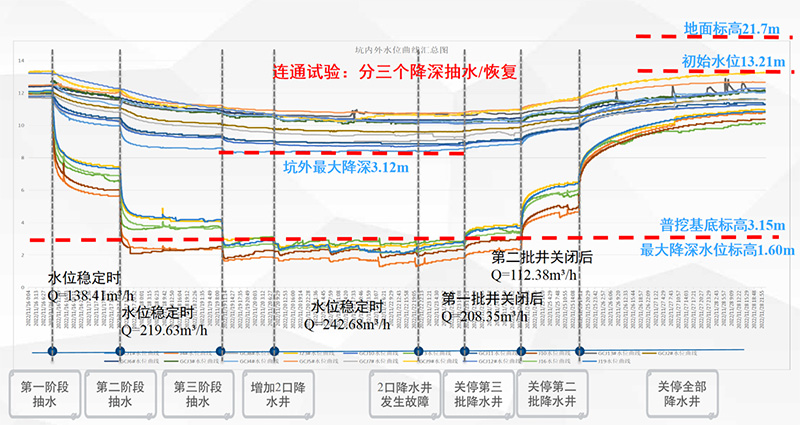

图5:连通试验水位图

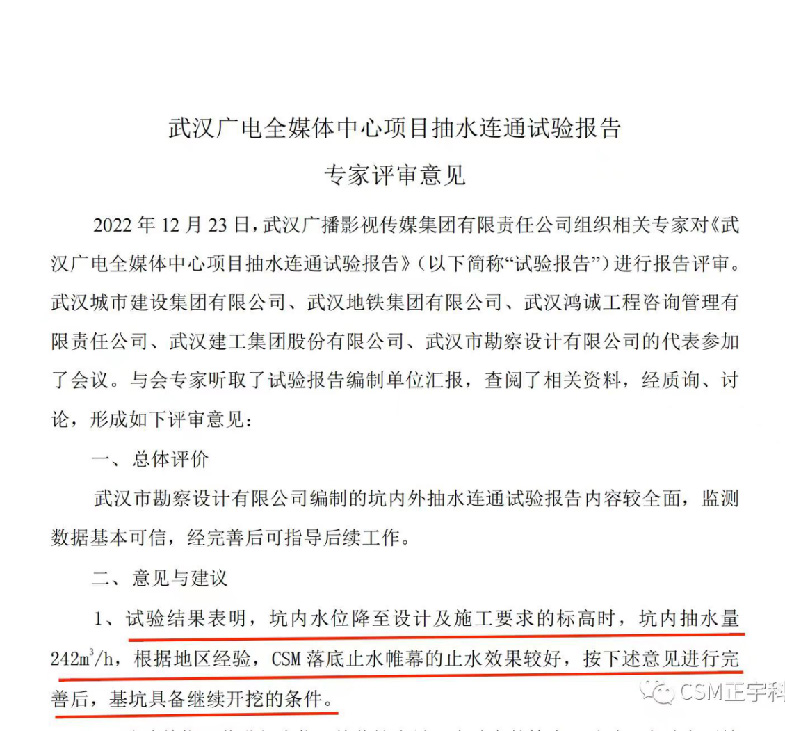

图6:连通试验专家评审意见

图片5.png项目亮点三:抽芯检测

对CSM墙体进行抽芯检测

深度47.5m

抽芯取芯率>95%

芯样连续完整性好

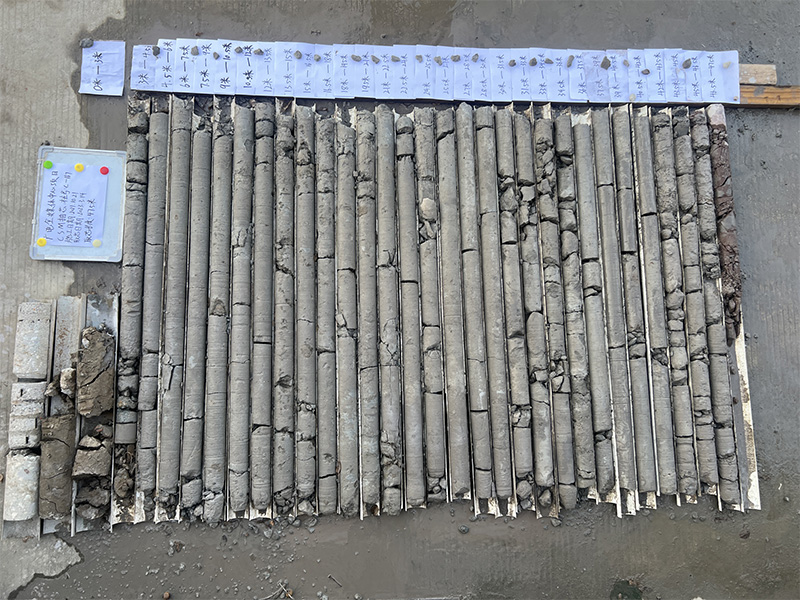

图7:双管取芯芯样图

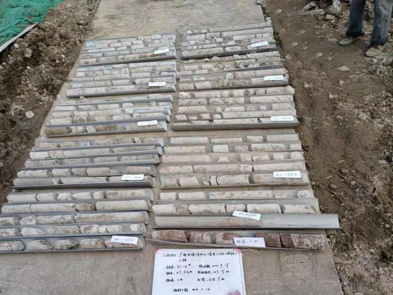

图8:单管取芯芯样图


视频1广电全媒体中心C167#桩   45-46.5米抽芯实录


“因为专注,所以专业,用心做好每一幅墙”

正宇人以行动见成效

用优秀的施工成果助力推广

提高企业核心竞争力

为实现高质量发展而不懈奋斗
